  • 万P算力、万台机架!武当云谷大数据中心项目二期1-B号楼主体结构封顶

    2025-09-25作者:2026 第三届AI算力产业大会暨展览会

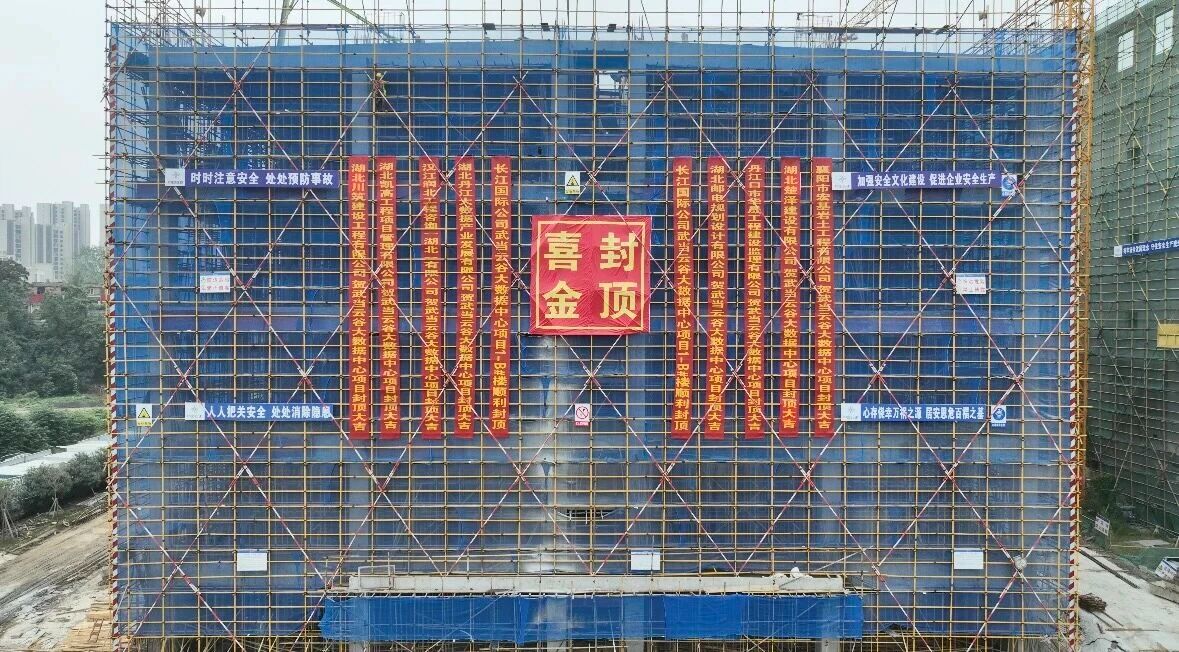

    9月20日,丹江口市武当云谷大数据中心项目1-B号楼顺利封顶。这是该项目成功封顶的第二栋单体建筑,标志着项目建设圆满完成重要节点目标,为后续工程推进奠定了坚实基础。


    据悉,武当云谷大数据中心项目位于丹江口市右岸城区大数据产业园起步区,依托丹江口水库丰富的冷水资源和独特区位优势,致力于打造鄂西北地区规模最大、技术领先的绿色节能数据中心,总体投资约35亿元,按照“整体规划、分步实施”的原则,分期进行建设。

    其中,一期项目建设2栋数据中心建筑及供电供水配套设施,约1500个标准IT机架,目前已顺利完成建设并投入使用。

    二期项目投资约5.5亿元,规划建设4栋数据中心,可容纳标准机架7000架,将建成绿色智算中心,于2025年3月开始建设施工,目前已完成3号楼、1-B号楼(总建筑面积近万平方米主体结构,计划2026年12月底完工投运。

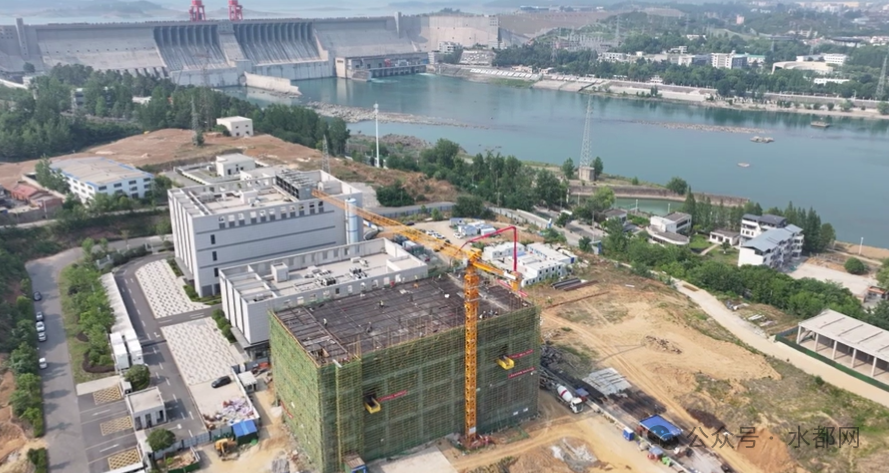

    今年5月,二期3#楼顶层混凝土浇筑工作现场

    三期项目于2025年5月通过项目备案,于8月19日完成项目报建,于9月19日完成施工图设计评标结果公示。据此前发布信息所知,三期项目建设总建筑面积45308平方米,包含4#数据中心地上四层,建筑面积20228平方米)和5#数据中心(地上四层,地下一层,建筑面积25080平方米),以及室外工程等,建设机架数约7000架。

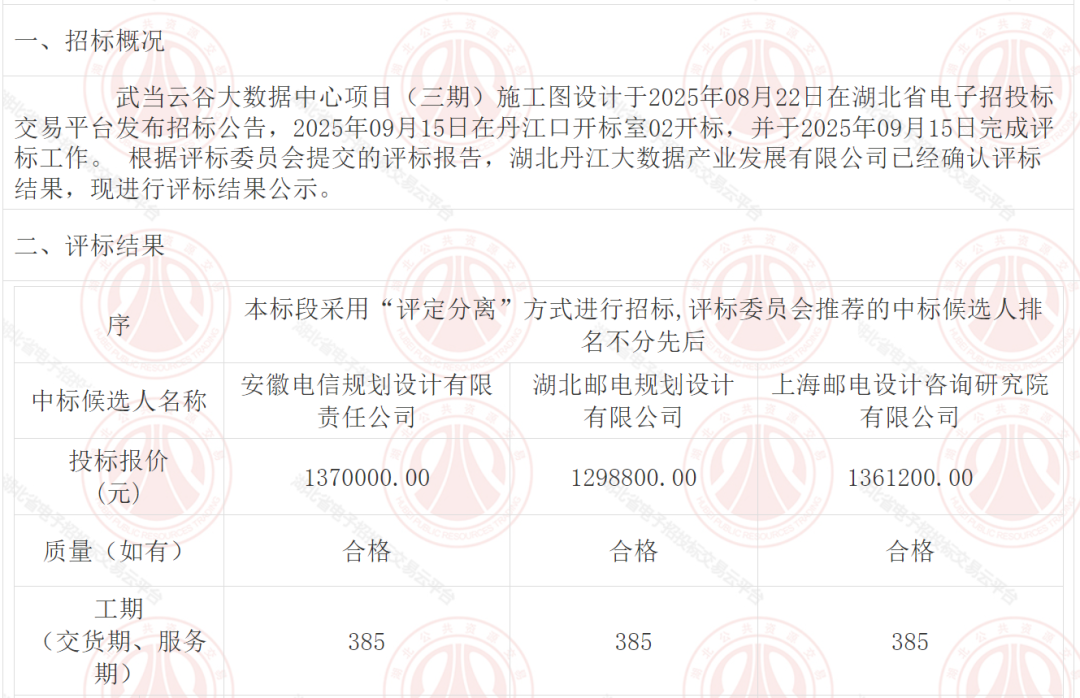

    (三期)施工图设计评标结果公示

    据了解,依托库区优质冷水资源和绿色电力优势,丹江口正加快推进武当云谷大数据中心建设。该项目通过丹江口水库深层冷水降温,采用100%清洁绿电,PUE值低至1.08。二期建成后,算力规模将达1万P,配备1万台机架和20万台服务器容量。


    1.9亿,广南算力中心建设项目EPC中标结果公布 投资9.7亿元、5000P,中电万界(青海)智算中心项目获建设工程规划许可证 总投资超33.7亿!青海省海南州4个智算中心项目迎来新进展 首例“算力入股”落地 算力资产化靠谱么? 华为 AI 大招:算力利用率从 30% 飙到 70% 世纪互联、光环新网、万国数据等12个项目入选!北京经开区2025数据中心白名单揭晓 闻库理事长:算力与AI“共生共荣”,标准是创新发展“关键变量” 总投资约22.28亿!嘉唐科技绿电超算中心及风电项目签约落户黑龙江通河 总投资约19亿!中原科技城算力产业园项目7栋主楼完成结构封顶 总投资80亿!新华三“图灵小镇”落地西北双城,绘就AI算力产业新蓝图 AI算力大变革开启:光、液冷与国产芯片的共振时代 发改委等五部门:优化改造城市内“老旧小散”算力设施 投资150亿元,泰康科技大健康总部智算中心项目封顶 算力上天?英伟达H100 GPU将部署轨道,提供太空公共云服务 重磅!广东印发人工智能赋能制造业高质量发展行动方案(2025—2027年) 投资3.42亿元,算力规模3000P,新疆雅云科技大数据中心项目签约 投资7.92亿,3900张国产芯片 甘孜州绿色智算项目开工 总投资158亿,杭钢与阿里合作的浙江云计算数据中心南区项目即将动工 存量0.3779元/kWh!河南“136号文”承接方案征求意见 总投资50亿!7座智算中心!明蔚京西云计算数据中心项目机房楼建设进度刷新 总投资达19.9亿!广州5个新算力项目备案获批 总投资18亿,新疆天禧贵合智算中心项目主体结构封顶 湖北出台“算网存用”新政:重金补贴算力建设,推动存算协同发展 投资26亿!3000机架+万卡算力,中国电信宁波新型通信枢纽项目选址确定 万P算力、万台机架!武当云谷大数据中心项目二期1-B号楼主体结构封顶 聚焦算力设施场景应用 发改委、能源局印发《新型储能规模化建设专项行动方案(2025—2027年)》 总投资200亿,桂林华峻云计算产业园启动一期工程招标 总投资50亿元!腾讯韶关浈江算力中心项目1#数据中心钢结构主体封顶 约1.88亿元!中经经玺(抚顺)2000P智算中心项目设计施工总承包启动招标 总投资200亿元!广西桂林华峻云计算产业园区项目(一期)EPC总承包启动招标 郑州人工智能计算中心(二期)项目算力集群部分建设、维护、运营一体化二批次二标段(二次)启动招标 算电协同、液冷、调度…两部门《关于推进“人工智能+”能源高质量发展的实施意见》关于算力都说了什么? 约9.89亿元!张家口市万全区大数据产业园基础设施项目一标段监理启动招标 聚焦AIDC智算储能丨双登股份全球研发总部(新型储能零碳产业园)开工 总投资8亿元、1300P,平潭两岸融合智算中心二期项目9月即将投产 从电力保障到AI未来:科士达为马来西亚国家级AI数据中心提供核心动力支持 715.5亿营收的背后,中兴通讯用“AI+算力”再造增长极 总投资达30亿元!腾讯云·中重数字孪生产业园项目首批两栋楼主体结构封顶 约8.39亿元,20000P!青海海东训推一体化智算中心(高等教育算力资源池)一期项目通过备案 重磅|国务院:加快超大规模智算集群技术突破,加大数、算、电、网等资源协同 未来新建6栋机房!中国联通贵安智·云数据中心加速扩容 23亿元,5000P!新疆双河中树云智算科技有限公司算力中心项目一期主体结构顺利封顶 总投资34亿元,12万P算力!中国联通庆阳智算中心项目最新进度 DTDATA 2025年08月25日 12:44 广东 2万张算力卡,4万P算力!四川珑腾凉山州AI数据中心项目(一期)D01楼主体结构封顶——AI算力产业大会 总投资10亿元,全国一体化算力网络国家(贵州)主枢纽中心项目最新情况——AI算力产业大会 高达4000P!伊信数投廊坊云冀智算中心项目建设稳步推进——AI算力产业大会 规划算力3000P,总投资约20亿元!中数博通(张掖)智算中心项目建设最新进度——AI算力产业大会 终期约40亿元!中国人保财险西部数据中心一期工程施工总承包中标候选人公示——AI算力产业大会 15680个机柜!中交智数谷(宁夏·中卫)项目一期进入建设投运阶段——AI算力产业大会 总投资12.5亿元!湖南人工智能算力数据中心环境影响登记表完成备案——AI算力产业大会
